COB灯带只有短路、超压错接会烧毁;正负极接反、轻微虚接不会烧灯。不同接线失误后果完全不同,工程施工可精准区分、对症处理,避免盲目换料与返工。
COB灯带为低压直流单向导通工作机制,无高压击穿风险。单纯正负极接反只会断电不亮,无硬件损伤;真正造成灯带报废、电源烧坏的是短路与电压错配,也是工程售后最高发的硬损故障。
工程故障数据重点:90%的接线失误为安全失误,仅10%高危失误会造成烧毁。多数工地返工源于施工人员不懂故障原理,误判、误换耗材。
施工核心原则:通电前必查电压、绝缘、裁剪位置、供电长度,可从源头杜绝烧毁故障。
以下为工程现场最常见的四类接线错误,仅两类存在烧毁风险,是项目验收、巡检、交底的重中之重。

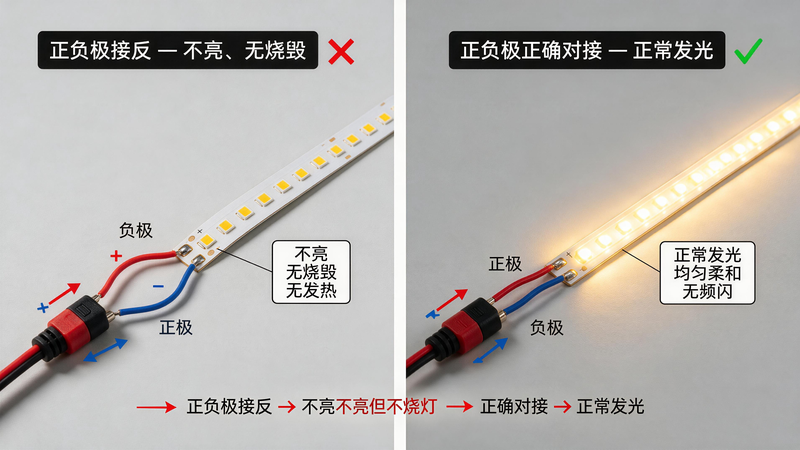

重点结论:正规COB灯带反接不烧灯、不发热、无损伤。LED芯片单向导电,反向电流无法形成回路,灯具仅不亮,不会损坏。
处理方式:直接调换正负极即可恢复,无需更换任何材料。仅劣质无保护灯带长期反接待机,存在微弱芯片损耗,需及时整改。

重点诱因:非标裁剪、铜线裸露、剥线过长、接头进水、线路交叉触碰。短路是COB灯带烧毁、碳化、烧断线路板的第一原因。

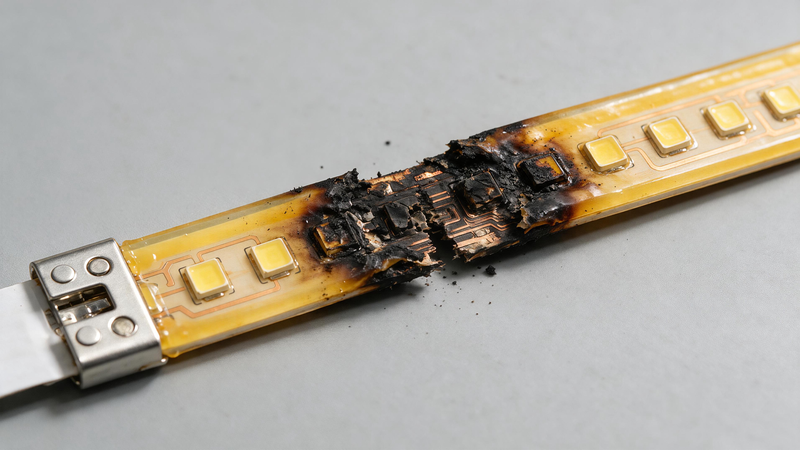

重点后果:瞬间大电流击穿灯珠与线路板,连带烧毁电源,存在起火隐患。短路损坏为不可逆硬损,无法修复。

核心禁忌:12V灯带严禁接入24V电源,会瞬间全域击穿灯珠,整段灯带直接报废。反之24V灯带接12V电源,仅亮度不足、无烧毁风险。
工程重点:批量项目90%的整批灯带报废,均为电压规格混用导致,属于采购与施工对接的重大失误。正邦光电全系COB灯带严格区分12V、24V电压体系,规格标注清晰,批次品控统一,从源头规避电压混用导致的批量报废问题,适配大型批量亮化、工装项目标准化落地。

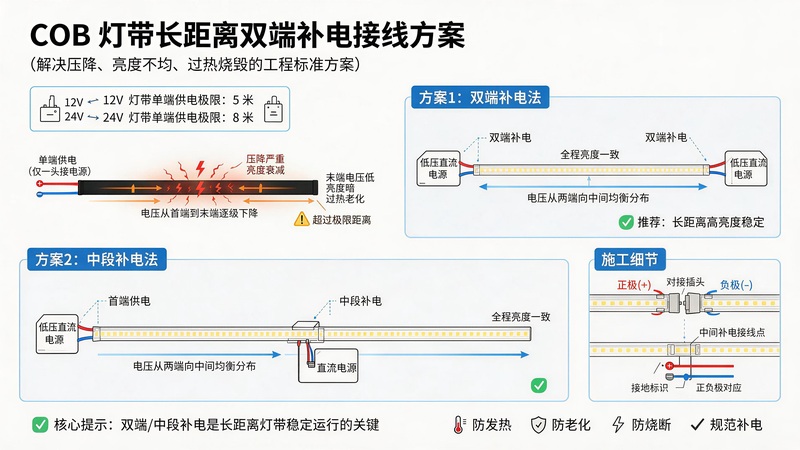

核心隐患:超长单端供电产生电压压降,灯带首尾压差过大、持续过热,长期运行出现灯珠衰减、局部断亮、提前老化报废。
硬性施工标准:12V单端供电≤5米;24V单端供电≤8米。超长必须双端供电或中间补电。正邦光电COB灯带采用多层PI膜绝缘结构与加厚压延铜导电层,电流传输更均匀,压降控制更优异,合规施工前提下,灯带发热更低、老化速度更慢,使用寿命大幅提升,适配长距离布灯场景。

两类灯带结构耐受度不同,COB灯带一旦短路、超压,损坏更彻底、修复率更低,工程管控标准需严于普通SMD灯带。
|
接线错误类型 |
COB灯带损坏表现 |
SMD灯带损坏表现 |
修复难度 |
工程重点建议 |
|
正负极接反 |
不亮、无发热、无损坏 |
低端产品轻微频闪、无烧毁 |
极低 |
无需换料,直接对调线路 |
|
线路短路 |
整段碳化烧毁、不可逆 |
局部灯珠烧毁、断点失效 |
极高 |
严禁复用,直接更换灯带 |
|
超压接线 |
全域芯片击穿、整批报废 |
前端灯珠逐段烧毁 |
极高 |
施工前必须核对电压参数 |
|
超长串联压降 |
整体发热老化、后期断亮 |
末端暗淡、局部频闪 |
中等 |
长距离必须分段补电 |
以下为工程通用硬性施工流程,严格执行可杜绝99%的COB灯带烧毁故障。
1. 断电核压(必做):施工全程断电,核对灯带与电源电压12V/24V完全一致,仅在灯带标准刻度位裁剪。正邦光电灯带刻度精准、裁剪点位清晰,适配标准化施工,避免非标裁剪引发的线路故障。
2. 规范剥线对接:普通灯带剥线3-5mm,防水灯带先除胶再接线,严格遵循红正黑负通用标准。
3. 绝缘密封加固(核心重点):禁止裸线缠绕对接,必须焊接或专用接头;防水项目必须密封包裹,杜绝裸露短路。正邦光电防水款灯带采用一体化密封点胶工艺,防水防潮性能稳定,适配户外亮化、厨卫等潮湿场景施工。
4. 合规供电布局:严格遵守5米/8米单端供电上限,超长灯带强制补电。依托正邦光电灯带优异的压降控制性能,合规布局后可长期保持发光均匀,无末端暗区、频闪问题。
5. 空载试灯验收:固定安装前短时通电测试,排查频闪、发热、异味异常,确认无误后施工收尾。正邦光电所有成品均经过多道光色、稳定性检测,出厂品质可控,大幅降低验收故障概率。
大部分烧毁事故并非施工问题,而是采购选型、方案设计阶段的前置失误。
重点误区1:电压规格不统一。项目混用12V/24V灯带与电源,造成整批报废。解决方案:全项目统一电压参数、统一配套电源与控制器。
重点误区2:选用无防护低价灯带。低端灯带无反接、过流保护,容错率极低,轻微接线波动即烧毁。工装项目必选带电路防护的工程级COB灯带。
重点误区3:长距离无补电方案。线性照明超长布灯不做分段供电,后期普遍发热老化、局部烧断。设计阶段必须提前规划补电点位。
1. 故障分级处理:反接=安全失误,直接修正;短路/超压=高危硬损,必须整段更换,禁止二次通电复用。
2. 坚持断电施工底线:所有接线、裁剪、拼接必须断电操作,杜绝瞬时短路击穿。
3. 项目标准化交底:大型工程统一电压、接线、供电标准,避免多人施工标准混乱。
4. 预留备用耗材:批量采购预留5%-10%备用灯带与电源,应对施工损耗与突发故障。
A:不会烧灯。正规工程级COB灯带反接仅不亮、无损坏,调换线路即可恢复。仅劣质无防护灯带存在轻微损耗风险。
A:完全无法修复。短路造成线路板碳化、芯片击穿,属于不可逆硬件损坏,必须更换。
A:绝对不可以。12V接24V直接整批烧毁,是工程重大禁忌。
A:硬性标准:12V单端≤5米,24V单端≤8米,超长必须补电。
A:大概率会慢性烧毁。频闪源于虚接、松动、电压不稳,长期间歇过载会加速芯片老化烧断。
